酒店二次改造消防合规全流程解析:5大阶段、12项核心参数与风险卡控

时间:2026-08-17 12:00:51    浏览:14

改造施工到一半,因疏散宽度不足被勒令停工;花费百万加建夹层,却因防火分区超限无法验收——这些不是技术失误,而是合规逻辑的缺失。今天深圳兴安消防用一套系统框架,帮您一次性厘清消防报建的核心红线。

为什么“二次改造”比新建更危险?

许多工程方误以为“原建筑已有消防批文,改造只是修修补补”。但实际情况是:酒店业态的火灾荷载(客房织物+餐饮油脂)远高于原办公楼或商场,原设计余量往往不足以支撑功能变更。一旦触发“用途变更”或“结构改动”,就必须按现行国家标准重新核定整个消防系统——这不是“优化”,而是“重生”。


第一章 用途变更核查——原建筑能否“装得下”酒店风险?

问题:低荷载场所改为酒店,结构耐火先天不足

原建筑若为办公楼、仓储或商业大空间,其楼板、梁柱的耐火极限通常按《建筑设计防火规范》(GB 50016-2014,2018版)中较低火灾风险等级设计。而酒店客房、洗衣房、餐饮厨房的火灾荷载密度可提升40%~60%,高温持续时间更长,可能导致原结构在火灾中提前失效。

分析:火灾荷载与疏散体系的“双重挤压”

荷载侧:必须定量评估原结构耐火极限是否满足酒店对应的高度类别(高层/多层)。

疏散侧:原大空间改造为密集客房后,疏散距离与宽度极易触碰极限值——例如原为无隔断展厅,新增隔墙后,最远客房门口至安全出口的直线距离可能从30m骤增至45m,直接超规(高层酒店≤15m)。

解法:两张表+一次预审

1、提交《原建筑与现酒店消防设计差异对照表》,在报审文件中逐项标注变更项(结构、分隔、用途)。

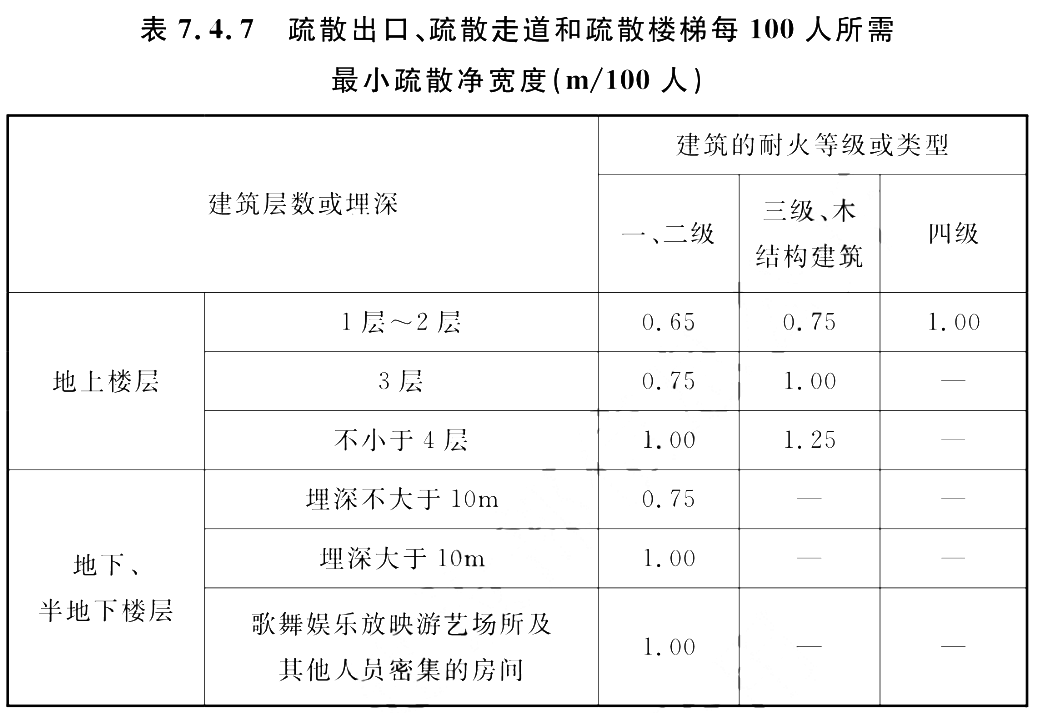

2、疏散宽度强制复核:高层酒店楼梯净宽≥1.20m,单/多层≥1.10m;首层疏散外门宽度不得小于楼梯宽

距离红线:位于两个安全出口之间的客房,门至最近出口≤40m(袋形走道≤22m,高层≤15m)。


任何“估算”或“参照原图”都不可接受,必须按酒店实际客房排布重新测绘并计算疏散总宽度,该数值在审图中一票否决。

第二章 结构改造影响——夹层加建与墙体开洞的“补偿法则”

问题:加建夹层,防火分区面积“瞬间爆表”

新增夹层等于在原防火分区内凭空增加一层可燃物及人员区域。按《建规》表5.3.1,高层建筑防火分区最大允许建筑面积为1500㎡(设自动灭火系统可翻倍至3000㎡)。加建后若总面积超出此限,必须重新划分防火分区,否则验收第一轮即出局。

分析:破坏必须补偿,且标准不低于原设计

任何墙体开洞、楼板开口、管井穿越,都会破坏原有防火分隔的完整性。常见错误是“用普通水泥砂浆封堵管井”或“用非防火卷帘替代防火墙”,这些在联动测试中必然失效。

解法:强制性分割与封堵标准

优先采用防火墙(耐火极限≥3.00h)+甲级防火门。若使用防火卷帘替代,其耐火极限不得低于3.00h,且必须具备火灾自动下降、信号反馈、温控释放三要素;若设置在疏散通道上,还需具备两步降功能及手动速放装置。

管道井:新设竖向井道井壁耐火极限≥1.00h,检查门为丙级防火门,每层楼板处用不低于楼板耐火极限的不燃材料封堵。

穿越防火分区的风管/水管:必须安装70℃熔断防火阀或等效防火封堵模块,其耐火性能须与分隔构件等同。

“破坏一处,补偿一处,且补偿标准不得低于原设计”是结构改造的唯一合法原则,切莫试图用“局部加强”替代“整体分割”。

第三章 既有设施评估——“改与留”的量化决策模型

这是资金投入最大的环节,决策失误将导致二次返工成本成倍增加。

消防水系统(消火栓+喷淋)

问题:原泵组看似能启动,但改造后最不利点压力不足(客房楼层增高、管路延长)。

分析:需进行水力计算验证,而非凭经验判断。

解法:若原变频泵使用超过12年,且扬程不足,建议整机报废更新,而非单纯更换电机(泵体锈蚀/叶轮磨损会严重降低实际效率)。

喷头选型硬性要求:酒店客房、走道必须采用快速响应喷头(公称动作温度68℃),原普通标准响应喷头必须全部更换。

实操动作:改造前必须进行最不利点静压与动压测试,形成原始数据报告,作为后续验收的基线依据。

火灾自动报警系统(FAS)

问题:早期多线制或无地址编码系统,无法定位具体报警点,且点位数量不足以覆盖新增的布草间、配电间、强弱电井。

分析:系统使用超过10年,器件老化、误报率飙升,且备品备件停产。

解法:建议整体更换为智能二总线系统。点位增补原则:布草间/配电间/强弱电井→感烟探测器;厨房区域→感温探测器+可燃气体探测器,严禁混用。

防排烟系统

问题:原自然排烟窗面积不足,改造后酒店走道和房间难以满足有效开启面积≥地面面积2%(走道同样≥2%)。

分析:若无法通过调整开窗面积达标,则必须新增机械排烟

解法:当机械排烟量超过150,000m³/h时(常见于地下室或大型中庭),必须设置独立的机械补风系统,否则排烟效率急剧下降。

“改与留”的唯一标准是实测数据,不是设备铭牌年份——若水压/风量/响应时间任一指标不达标,一律换新,不要犹豫。

第四章 报建全流程卡控——五大阶段的时间与风险红线

流程存在严格的逻辑递进关系,跳过任何一步都会导致“推倒重来”。

阶段一:设计审查(关键卡控期)

核心动作:委托有消防设施工程设计专项资质的单位出图,同步提交至施工图审查机构。

最高风险:边施工边设计——一旦取得《建设工程消防设计审查意见书》前动工,面临巨额罚款及强制拆除风险。

实战建议:正式出图前,邀请属地审图专家进行“预审会”,将争议点(如疏散距离计算方式、卷帘替代方案)提前消弭。

阶段二:施工实施(质量形成期)

材料管控:镀锌钢管、防火涂料、线缆等须见证取样送检

不可逆工序:消防水管试压、隐蔽工程(埋墙/吊顶内)必须提前通知监理旁站,未经隐蔽验收严禁封板。任何“先封再补”的侥幸心理都会在验收时被红外成像或剖切检查击穿。

阶段三:第三方检测(数据验证期)

核心产出:一级消防检测资质机构出具的《建筑消防设施检测报告》。

量化强制要求:报告中必须包含末端试水压力(≥0.05MPa)、消火栓最不利点动压(高层≥0.35MPa,其他≥0.25MPa)、探测器响应时间等具体数值,严禁出现“合格”“正常”等定性描述——审图专家只认数字。

阶段四:现场验收(行政确认期)

现场必查项:消防车通道/登高场地实体测量;水泵房主备泵切换测试;防火门开启方向;联动逻辑演示(切断非消防电源、应急照明点亮、电梯迫降)逐项演示,缺一不可。

阶段五:开业前检查(运营许可期)

申请对象:属地消防救援大队,取得《公众聚集场所投入使用、营业前消防安全检查合格证》。

三件套准备:①档案卷宗(管理制度、疏散预案、维保合同);②消控室值班人员持证上岗+熟练操作主机;③现场随机抽问服务员灭火器使用及疏散引导知识——人员能力不合格,同样不予发证。

将合规管控前置到每一道工序

二次消防改造中,“未审先建”和“降标使用”是两大不可触碰的法律红线。与其在验收阶段四处“协调”,不如将上述框架转化为 《改造合规风险自查清单》 ,在每个工序切换前逐条勾选确认。

温馨提示:本文基于国家标准通用条款,但广东、深圳等地区可能有地方性技术指引,正式出图前务必与属地审图机构进行一次面对面技术沟通。

关于我们:深圳兴安消防——您的酒店消防改造合规伙伴

若您在酒店二次消防改造中遇到用途变更评估、既有消防系统升级改造或报建流程服务等任何环节的技术难题,欢迎联系深圳市兴安消防工程有限公司。

深圳市兴安消防工程有限公司始创于1999年,是一家集消防工程设计及施工、维护保养检测、建筑机电安装于一体的国家高新技术企业。公司持有消防设施工程专业承包一级、消防设施工程设计专项乙级等10余项行业权威资质,并已通过ISO9001、ISO14001及ISO45001管理体系认证。

在酒店业态消防改造领域,兴安消防的优势在于:

全链条服务:覆盖消防报建咨询、图纸设计、工程施工、消防验收、开业前检查及维保检测全流程。公司专业技术人员占比超60%,含国家注册一级建造师、高级工程师及一级消防工程师等核心团队。

丰富的同类项目经验:项目经验丰富,涵盖商业综合体、酒店、写字楼、工业园区等多种业态,其中深圳五洲酒店、上海酒店、鸿波酒店、深圳威尼斯酒店等均为代表性案例。公司深耕深圳区域消防业务二十多年,熟悉深圳各区审批流程与地方性技术指引。

专业报建与整改支持:提供消防行政审批申报(含住建、应急多部门审批)、图纸审查、消防验收及备案、营业前消防安全检查等技术咨询服务。对于验收不通过的项目,免费提供二次整改方案咨询。
