联合验收办理全攻略(深圳2026):适用范围、验收部门、申报流程及材料清单

时间:2026-09-02 15:24:03    浏览:27

一、什么是联合验收?

联合验收,是指建设工程竣工验收阶段,将原先分散在多个主管部门的验收事项(如规划核实、消防验收、质量竣工验收监督、人防验收、城建档案验收等),整合为“一次申报、并联审批、统一出具验收意见”的制度安排。

其核心特征是:

一个窗口受理:建设单位只需向联验窗口或联验平台一次性提交材料;

并联办理:各主管部门同步审查材料、各自组织现场查验,不再互为前置、顺序办理;

统一结论:各验收事项的通过意见汇总后统一出具,建设单位不再逐部门跑动。

联合验收不是 “一个新的验收事项”,而是对原有各项法定验收程序的流程整合。消防验收 / 备案、质量竣工验收监督等原有法定要求不变,只是办理方式从“串联”变为“并联”。质量安全监督机构是对建设单位组织的竣工验收实施监督,并非由监督机构组织工程竣工验收。


二、哪些项目需要做联合验收?

需要做联合验收的项目,通常同时满足以下特征:

(一)按项目类别划分

项目类别是否纳入联合验收说明
房屋建筑工程(新建、改建、扩建)含住宅、商业、办公、厂房等各类房屋建筑,凡纳入施工许可管理的,竣工验收原则上走上联合验收
市政基础设施工程(道路、桥梁、管网等)含给排水、燃气、热力、通信等市政管线工程
装饰装修工程(限额以上)投资额≥30万元或建筑面积≥300㎡,且已依法办理施工许可证、纳入质安监理的装饰装修工程
特殊建设工程(消防)消防验收属于法定强制环节;已办理施工许可项目原则上纳入联合验收办理,符合规定情形可单独申报消防验收,不得跳过消防验收法定程序
限额以下小型工程(投资额<30万元且面积<300㎡)不纳入施工许可和质安监管理,通常不需联合验收
无需办理施工许可的非公共区域装修(如住宅室内装修)不涉及公共安全,不纳入联验

(二)按是否办理施工许可证划分(深圳地区)

已办施工许可证的项目(限额以上):竣工验收原则上应通过联合验收

未办施工许可证的项目(限额以下):不纳入联合验收,仅需办理消防备案(如涉及)和公众聚集场所投入使用、营业前消防安全检查(俗称“安检”、“二消”,如需要)。

(三)按消防审验类别划分

特殊建设工程:消防验收是法定强制环节,已办施工许可项目原则上纳入联合验收一并办理;

其他建设工程:深圳范围内,已办理施工许可的限额以上其他建设工程,消防验收备案抽查统一纳入联合验收平台办理;未办理施工许可的限额以下工程不纳入联合验收。


三、联合验收需要哪些部门参与?

联合验收的参与部门根据项目性质动态确定,并非每个项目都需要全部部门参加。通常包括:

(一)核心参与部门(多数项目涉及)

部门验收事项适用条件
住房和城乡建设局(消防审验科)消防验收或消防备案抽查所有须消防审验的项目
住房和城乡建设局(质量安全监督机构)工程质量竣工验收监督限额以上、纳入质安监管的项目,监督建设单位组织的竣工验收程序
规划和自然资源局规划核实(核验建筑是否按规划许可可建设)涉及新建、改扩建或外立面改动、改变建筑外轮廓、建筑面积调整;仅室内装修,不改变建筑外轮廓、建筑面积、外立面,一般不开展规划核实

(二)专项参与部门(特定项目涉及)

部门验收事项适用条件
人防主管部门人防工程验收项目涉及人防区域(如地下人防工程)的
水务部门给排水、节水设施验收涉及市政管网接入或排水许可的
城管部门绿化、市容、户外广告等验收涉及室外绿化、外立面广告牌等的
城建档案管理机构工程档案验收多数限额以上项目均须移交竣工档案
通信管理部门通信设施验收涉及建筑光纤到户、通信管线配套的
气象部门防雷装置验收特定易燃易爆场所或超高层建筑
特种设备监管部门电梯、锅炉等验收涉及特种设备安装的


四、申报联合验收流程

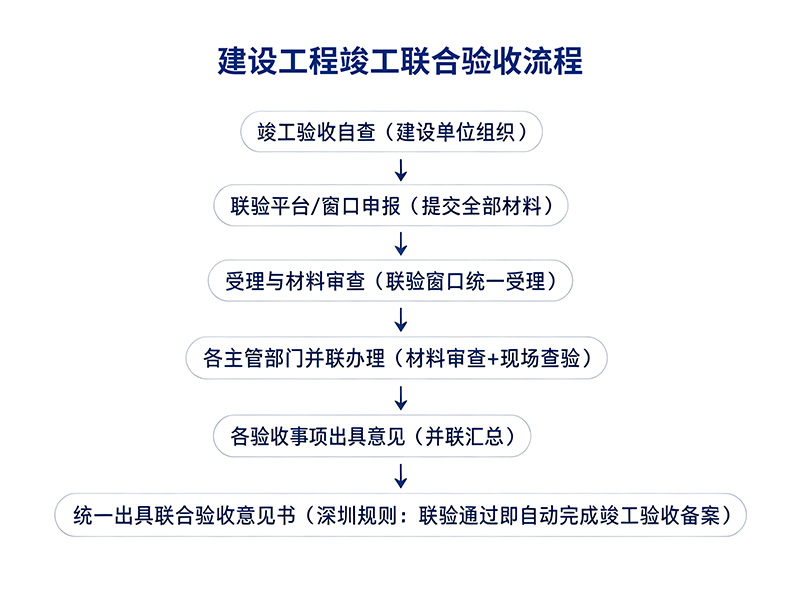

(一)总体流程


(二)各环节具体内容

第一步:竣工验收自查

由建设单位组织勘察、设计、施工、监理单位完成工程质量竣工验收,确认工程实体满足设计要求,消防设施完成调试并具备功能测试条件。这一步未完成前,不应申报联合验收。

第二步:联验平台/窗口申报

通过深圳市建设工程竣工联合验收平台(或市、区政务服务中心联验窗口)在线或线下提交申报材料,选择需要验收的事项(系统根据项目性质自动匹配参与部门)。

第三步:统一受理与材料初审

联验窗口对材料完整性和合规性进行初审。材料不齐全或不符合要求的,一次性告知补齐。

第四步:并联办理

各参与部门在限定时间内(深圳地方实操办理时限通常 5‑10 个工作日,其他地区时限以地方文件为准)分别完成以下工作:

  • 消防验收/备案抽查:组织现场检查,测试消防设施功能;

  • 质量竣工验收监督:核查竣工验收组织形式和程序是否符合要求;

  • 规划核实:核验建筑外轮廓、层数、面积等是否符合规划许可;

  • 人防、档案、绿化等专项验收(如涉及):按要求组织查验。

注意:消防设施检测报告、产品资料、隐蔽记录等为现场评定备查资料,不向窗口提交申报,现场检查时需提供核查。

第五步:汇总意见,统一出具结论

各验收事项均合格的,联验平台汇总出具联合验收意见书;涉及消防验收的,一并出具消防验收意见书;如有不合格事项的,通知建设单位限期整改后重新申报复验。

第六步:竣工验收备案(深圳地区)

联合验收各事项全部合格,联验平台出具联合验收意见书,系统自动完成工程竣工验收备案,不再单独办理竣工备案手续,联合验收意见书可直接用于不动产登记办理。

⚠️区分法定前置条件:

1)不动产登记,需要联合验收意见书(等效竣工备案凭证);

2)申请公众聚集场所投入使用、营业前消防安全检查:法定前提是该场所对应的建设工程已完成住建部门消防验收合格或完成消防备案;工程竣工验收备案(深圳为联合验收意见书)是不动产登记的要件,但并非消防救援机构受理营业前安检的强制收件材料;场所本身必须完成建设工程消防审验,不得规避住建消防手续直接申请开业安检。


五、申报联合验收需要什么资料?

深圳各区窗口材料清单会存在细微差异,最终以属地住建局窗口最新要求为准。

(一)通用申报材料(提交窗口,所有项目均须提交)

序号材料名称说明
1联合验收申请表按联验平台模板填写,加盖建设单位公章
2施工许可证(或开工报告批复)限额以上工程提供
3工程竣工验收报告由建设单位组织勘察、设计、施工、监理单位出具,包含建设单位竣工验收消防查验内容
4施工单位工程竣工报告含质量自评结论
5监理单位质量评估报告有监理的项目提供
6勘察单位、设计单位质量检查报告涉及结构或消防设计的项目提供
7竣工图纸与现场实际一致,加盖竣工图章
8施工过程影像及隐蔽工程记录防火封堵、消防管线暗敷等关键隐蔽工程(联验平台要求上传归档)

备查资料(不提交窗口,现场检查时需完整提供备查):消防设施检测报告、消防产品质量证明文件、建筑防火材料见证取样检验报告、消防工程隐蔽验收记录、消防设施维护保养合同等。

(二)消防验收 / 备案专项材料(提交主管部门窗口的法定申报材料)

序号材料名称说明
1消防验收申请表(特殊工程)/消防验收备案表(其他工程)官方制式表格加盖建设单位公章
2工程竣工验收报告包含建设单位竣工验收消防查验内容,参建单位盖章确认
3涉及消防的建设工程竣工图纸与现场一致、加盖竣工图章

(三)规划核实专项材料(涉及外立面或改扩建的项目)

  • 规划核实申请表;

  • 竣工测量报告(由具备测绘资质的单位出具,含建筑外轮廓实测图);

  • 规划许可批复文件。

(四)人防验收专项材料(涉及人防区域的项目)

  • 人防工程竣工图;

  • 人防设备安装记录及检测报告;

  • 人防工程防护功能检测报告。

(五)其他专项材料(按项目情况补充)

  • 城建档案移交清单;

  • 绿化验收证明;

  • 防雷装置检测报告(如适用);

  • 电梯等特种设备监督检验报告(如涉及)。


六、规范依据

1、《国务院办公厅关于全面开展工程建设项目审批制度改革的实施意见》(国办发〔2019〕11号)

关键条款:第(八)条,实行规划、土地、消防、人防、档案等事项限时联合验收,统一竣工验收图纸和验收标准,统一出具验收意见;对于验收涉及的测绘工作,实行 “一次委托、联合测绘、成果共享”。

2、《中华人民共和国消防法》

关键条款:第十三条,特殊建设工程未经消防验收或者消防验收不合格,禁止投入使用,消防验收合格是办理工程竣工验收备案的前置条件之一;第十五条,公众聚集场所投入使用、营业前应当申请消防安全检查。

3、《建设工程消防设计审查验收管理暂行规定》(住建部令第51号公布,根据住建部令第58号修正)

关键条款:第十四条(特殊建设工程消防设计审查);第二十八条(消防验收申报材料);第二十九条(消防验收现场评定);第三十六条(其他建设工程消防验收备案);明确消防验收、备案由住房和城乡建设主管部门实施。

4、《建筑工程施工许可管理办法》(住建部令第18号)

关键条款:第二条,投资额在30万元以上或者建筑面积在300平方米以上的建筑工程,应当申请办理施工许可证。

5、《房屋建筑和市政基础设施工程竣工验收备案管理办法》

关键条款:第四条,建设单位应当自工程竣工验收合格之日起15日内,依照本办法规定,向工程所在地的县级以上地方人民政府建设主管部门备案;第五条,竣工验收备案提交材料清单。

6、《深圳市建设工程竣工联合(现场)验收管理办法》(深建规〔2020〕12号)

关键要点:纳入施工许可管理的房屋建筑和市政基础设施工程应当通过联合验收平台申报;联合验收通过后系统自动完成竣工验收备案;明确各参与部门职责、平台申报、办理时限、材料清单,各区窗口可在市级基础上微调材料要求。


联合验收是竣工验收阶段 “多验合一” 的制度安排。纳入施工许可管理的限额以上装修工程,以及所有须消防验收/备案的项目,原则上应通过联合验收完成竣工验收。参与部门以住建局(消防 + 质安)为核心,根据项目性质动态加入规划、人防、档案等专项验收部门。

申报流程分自查、申报、并联办理、统一出意见几个步骤;严格区分窗口法定申报材料和现场备查资料,消防检测报告、产品资料等不属于窗口法定提交材料,现场评定环节备查。

深圳实行联合验收与竣工验收备案合并,联验通过自动完成备案;申请公众聚集场所营业前消防安全检查,场所必须完成住建的建设工程消防验收或者备案,不能规避住建消防直接申请开业安检,工程竣工备案凭证不是消防救援机构受理的强制收件要件。

建议项目完工前一个月即开始准备联验材料,并与所在区住建局联验窗口确认具体清单,避免因材料概念混淆延误验收进度。
